特殊モルタル吹付工(B)

急傾斜地の破砕岩地帯や風化・亀裂の発達した不安定脆弱部分に、特殊モルタルを吹き付けます。 特殊モルタルの接着力と金網の連鎖性で斜面を一体化し、風化浸食および亀裂の進展を防止して、斜面の保護安定を果たします。 斜面の窪みなどに、土砂や落ち葉などがたまり植生の基盤となって在来植物の侵入を助け、 自然な景観づくりが期待でき、モルタル吹付工に代わって脚光を浴びつつあります。

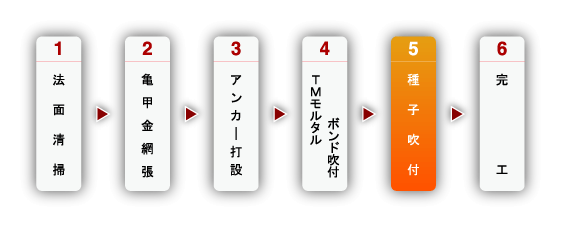

1.工法の特長

  • 不安定な岩盤斜面を保護安定させながら、自然への復元を図る特殊工法です。
  • 特殊モルタルの接着強度は低温でも発揮され、また凍結融解に対する耐久性にも優れており、 高所寒冷地の施工にも対応できます。
  • 凍結融解に対する抵抗性が強く、接着力の優れたT・M持殊モルタルと亀甲金網などで 斜面の風化浸食や亀裂の進展を防止し、長年にわたって保護効果が持続します。
  • 施工後に周辺の植生が侵入するため、将来的には自然への復元を期待できます。

2.適応地

  • 破砕岩地帯、風化・亀裂の発達した脆弱な露岩地
  • 風化岩などの斜面で、不安定な場合。
  • 転石、岩塊が累積している場所。
  • 節理の多い岩盤斜面で、風化・浸食が発達し、岩片などの剥離が発生しやすい場所。

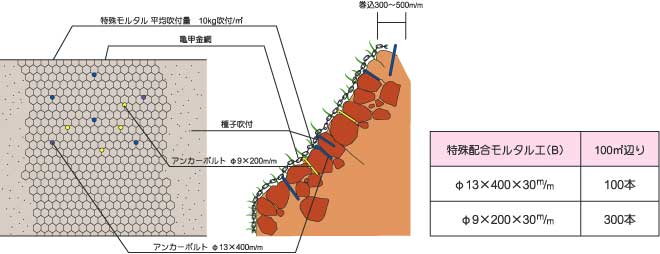

特殊配合モルタル吹付工(B)10kg吹(法面清掃を必要とする場合)100㎡当り

種別規格数量単位
土木 世話役1.4
法面工5.3
特殊作業員0.5
普通作業員2.5
小計
ポリマーモルタル配合 1:3.51000kg
亀甲金網1.2×26mm140
アンカーピン径13×400mm100
アンカーピン径9×200mm300
小計
モルタルコンクリート吹付機運転湿式0.8~1.2m 3/h4.6hミキサー付
空気圧縮機運転10.5~11.0 3/min0.7可搬式エンジン
発電機運転0.610kVA
小型ポンプ損料0.3揚水用・洗浄用
小計
諸雑費労務費+運転雑費、損料5%

特殊配合モルタル吹付工(B)10kg吹(法面清掃をなしとする場合)100㎡当り

種別規格数量単位
土木 世話役1.2
法面工4.7
特殊作業員0.5
普通作業員2.3
小計
ポリマーモルタル配合 1:3.51000kg
亀甲金網1.2×26mm140
アンカーピン径13×400mm100
アンカーピン径9×200mm300
小計
モルタルコンクリート吹付機運転湿式0.8~1.2m 3/h4.6hミキサー付
空気圧縮機運転10.5~11.0 3/min0.7可搬式エンジン
発電機運転0.610kVA
小型ポンプ損料0.3揚水用・洗浄用
小計
諸雑費労務費+運転雑費、損料5%
